Thanh tra tỉnh Quảng Nam vừa "chốt sổ" vụ thanh tra dự án Khu dịch vụ thương mại tổng hợp Việt Lào với kết luận khá nóng: chủ đầu tư phải hoàn trả hơn 1,8 tỷ đồng cho ngân sách nhà nước
Ngày 17-5, Thanh tra tỉnh Quảng Nam cho biết vừa ban hành kết luận thanh tra dự án Khu dịch vụ thương mại tổng hợp Việt Lào, tại Khu kinh tế cửa khẩu Nam Giang.
Dự án "đắp chiếu" giữa chừng
Theo kết luận, dự án này do Công ty CP Thương mại biên giới Việt Lào (gọi tắt là Công ty Việt Lào) làm chủ đầu tư, được Sở Kế hoạch và Đầu tư tỉnh Quảng Nam cấp giấy chứng nhận đăng ký đầu tư tháng 6-2020. Tổng diện tích dự án 8.775 m², vốn đầu tư hơn 10,1 tỷ đồng.

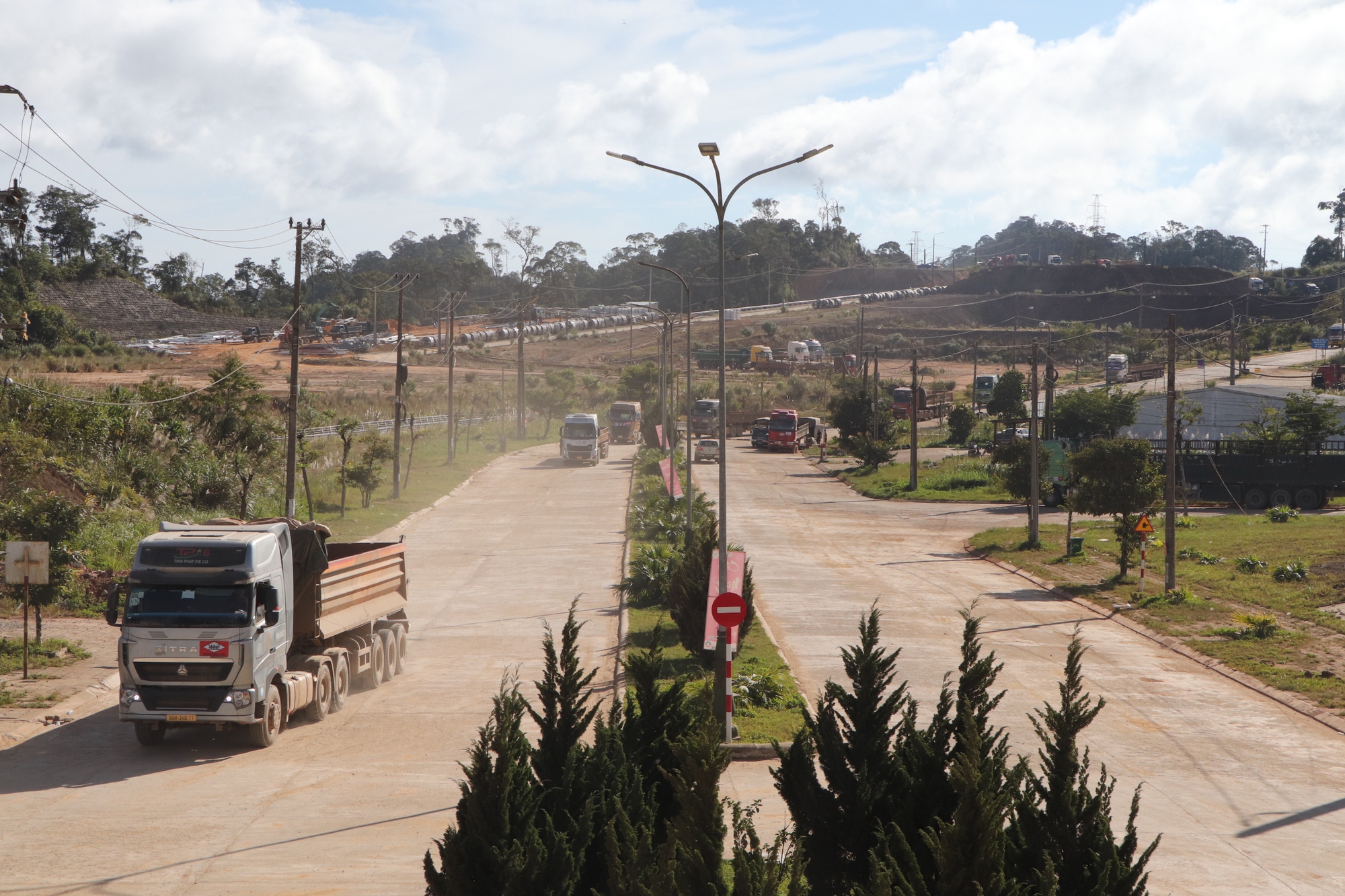

Ban đầu, dự án dự kiến hoàn thành các thủ tục đầu tư, xây dựng và đưa vào hoạt động chính thức vào quý I/2023. Nhưng mà plot twist, đến giờ dự án đã "lỡ hẹn" 24 tháng rồi mà Công ty Việt Lào vẫn chưa xong các thủ tục về đầu tư xây dựng
Phải hoàn trả hơn 1,8 tỷ đồng cho nhà nước
Theo Thanh tra tỉnh Quảng Nam, tại vị trí khu đất cho Công ty Việt Lào thuê đã có 2 dự án được đầu tư từ nguồn ngân sách nhà nước trước đó rồi.
Sau khi đối chiếu các quy định, Thanh tra tỉnh Quảng Nam xác định Công ty Việt Lào phải hoàn trả ngân sách nhà nước số tiền đã san nền mặt bằng dự án 1 tương ứng với diện tích đất thuê 8.775 m2, với hơn 1,8 tỷ đồng.
Còn đối với chi phí dự án 2, do vẫn chưa quyết toán nên Thanh tra tỉnh yêu cầu Công ty Việt Lào hoàn trả sau khi dự án được cấp thẩm quyền phê duyệt quyết toán.
Loạt cán bộ bị điểm tên kiểm điểm
Thanh tra tỉnh Quảng Nam kết luận Sở Kế hoạch và Đầu tư cấp giấy chứng nhận đăng ký đầu tư dự án không thông qua đấu thầu lựa chọn nhà đầu tư là chưa đúng quy định.
Sở Công Thương cũng bị chỉ ra lỗi vì chưa hướng dẫn và yêu cầu Công ty Việt Lào hoàn trả kinh phí ngân sách nhà nước đã đầu tư san nền.
Thanh tra tỉnh Quảng Nam đề nghị UBND tỉnh tổ chức kiểm điểm rút kinh nghiệm đối với ông Trần Văn Ẩn, nguyên Phó Giám đốc Sở Kế hoạch và Đầu tư (đã nghỉ hưu); kiểm điểm rút kinh nghiệm đối với ông Nguyễn Oanh Thi, nguyên Trưởng phòng Hợp tác đầu tư thuộc Sở Kế hoạch và Đầu tư, nay là Trưởng phòng Đăng ký kinh doanh thuộc Sở Tài chính.
Ngoài ra còn kiểm điểm rút kinh nghiệm đối với tập thể Phòng Quản lý Thương mại – Sở Công Thương và cá nhân ông Nguyễn Quang Lâm, Phó trưởng Phòng Quản lý Thương mại, do chưa hướng dẫn và yêu cầu Công ty Việt Lào hoàn trả kinh phí ngân sách nhà nước đã đầu tư san nền diện tích đất thuê theo quyết toán được duyệt.
Được gia hạn thêm 24 tháng
Yêu cầu Công ty Việt Lào nộp khoản phí san nền nhà nước đã đầu tư để hình thành mặt bằng với số tiền hơn 1,8 tỷ đồng thì có, nhưng Thanh tra tỉnh Quảng Nam cũng kết luận dự án chậm tiến độ 24 tháng có nhiều nguyên nhân khách quan.
Nguồn: soha.vn
Ngày 17-5, Thanh tra tỉnh Quảng Nam cho biết vừa ban hành kết luận thanh tra dự án Khu dịch vụ thương mại tổng hợp Việt Lào, tại Khu kinh tế cửa khẩu Nam Giang.
Dự án "đắp chiếu" giữa chừng
Theo kết luận, dự án này do Công ty CP Thương mại biên giới Việt Lào (gọi tắt là Công ty Việt Lào) làm chủ đầu tư, được Sở Kế hoạch và Đầu tư tỉnh Quảng Nam cấp giấy chứng nhận đăng ký đầu tư tháng 6-2020. Tổng diện tích dự án 8.775 m², vốn đầu tư hơn 10,1 tỷ đồng.
Ban đầu, dự án dự kiến hoàn thành các thủ tục đầu tư, xây dựng và đưa vào hoạt động chính thức vào quý I/2023. Nhưng mà plot twist, đến giờ dự án đã "lỡ hẹn" 24 tháng rồi mà Công ty Việt Lào vẫn chưa xong các thủ tục về đầu tư xây dựng
Phải hoàn trả hơn 1,8 tỷ đồng cho nhà nước
Theo Thanh tra tỉnh Quảng Nam, tại vị trí khu đất cho Công ty Việt Lào thuê đã có 2 dự án được đầu tư từ nguồn ngân sách nhà nước trước đó rồi.
Sau khi đối chiếu các quy định, Thanh tra tỉnh Quảng Nam xác định Công ty Việt Lào phải hoàn trả ngân sách nhà nước số tiền đã san nền mặt bằng dự án 1 tương ứng với diện tích đất thuê 8.775 m2, với hơn 1,8 tỷ đồng.
Còn đối với chi phí dự án 2, do vẫn chưa quyết toán nên Thanh tra tỉnh yêu cầu Công ty Việt Lào hoàn trả sau khi dự án được cấp thẩm quyền phê duyệt quyết toán.
Loạt cán bộ bị điểm tên kiểm điểm
Thanh tra tỉnh Quảng Nam kết luận Sở Kế hoạch và Đầu tư cấp giấy chứng nhận đăng ký đầu tư dự án không thông qua đấu thầu lựa chọn nhà đầu tư là chưa đúng quy định.
Sở Công Thương cũng bị chỉ ra lỗi vì chưa hướng dẫn và yêu cầu Công ty Việt Lào hoàn trả kinh phí ngân sách nhà nước đã đầu tư san nền.
Thanh tra tỉnh Quảng Nam đề nghị UBND tỉnh tổ chức kiểm điểm rút kinh nghiệm đối với ông Trần Văn Ẩn, nguyên Phó Giám đốc Sở Kế hoạch và Đầu tư (đã nghỉ hưu); kiểm điểm rút kinh nghiệm đối với ông Nguyễn Oanh Thi, nguyên Trưởng phòng Hợp tác đầu tư thuộc Sở Kế hoạch và Đầu tư, nay là Trưởng phòng Đăng ký kinh doanh thuộc Sở Tài chính.
Ngoài ra còn kiểm điểm rút kinh nghiệm đối với tập thể Phòng Quản lý Thương mại – Sở Công Thương và cá nhân ông Nguyễn Quang Lâm, Phó trưởng Phòng Quản lý Thương mại, do chưa hướng dẫn và yêu cầu Công ty Việt Lào hoàn trả kinh phí ngân sách nhà nước đã đầu tư san nền diện tích đất thuê theo quyết toán được duyệt.
Được gia hạn thêm 24 tháng
Yêu cầu Công ty Việt Lào nộp khoản phí san nền nhà nước đã đầu tư để hình thành mặt bằng với số tiền hơn 1,8 tỷ đồng thì có, nhưng Thanh tra tỉnh Quảng Nam cũng kết luận dự án chậm tiến độ 24 tháng có nhiều nguyên nhân khách quan.
Nguồn: soha.vn
