Ngày 30/9 vừa rồi, làng năng lượng Việt Nam lại có tin vui khi Petrovietnam vừa ký kèo với liên danh nhà thầu Việt - Hàn cho dự án điện khí khủng tại miền Tây đây!
Cụ thể hơn thì ngày 1/10, tập đoàn công nghiệp Hàn Quốc Doosan Enerbility đã chính thức thông báo ký hợp đồng xây dựng Nhà máy điện khí chu trình hỗn hợp Ô Môn III với Petrovietnam. Lễ ký kết diễn ra một ngày trước đó tại Hà Nội, đánh dấu bước tiến mới của dự án điện có tổng mức đầu tư hơn 34.333 tỷ đồng tại TP. Cần Thơ (con số này nghe mà choáng luôn á! ).
Theo thông tin từ Doosan Enerbility, hợp đồng có giá trị khoảng 840 tỷ won, tương đương 618 triệu USD, tức hơn 16.000 tỷ đồng nha mọi người. Doosan Enerbility sẽ bắt tay cùng Tổng công ty Cổ phần Dịch vụ Kỹ thuật Dầu khí Việt Nam (PTSC) để làm trọn gói từ thiết kế, mua sắm thiết bị đến thi công xây dựng nhà máy.
Điểm đặc biệt ở đây là Doosan Enerbility không chỉ tham gia xây mà còn trực tiếp cung cấp tua-bin hơi - một trong những thiết bị cực kỳ quan trọng của nhà máy điện khí chu trình hỗn hợp. Và đây sẽ là lần đầu tiên tua-bin hơi của doanh nghiệp Hàn Quốc được ứng dụng trong loại hình nhà máy này tại Việt Nam luôn nha!
Theo công bố của Doosan Enerbility, Ô Môn III có công suất 1.155 MW và dự kiến hoàn thành vào năm 2030. Dự án được triển khai tại cùng trung tâm điện lực với Nhà máy Ô Môn IV - nơi mà doanh nghiệp Hàn Quốc này đã giành được hợp đồng xây dựng trị giá khoảng 900 tỷ won vào tháng 6/2025.

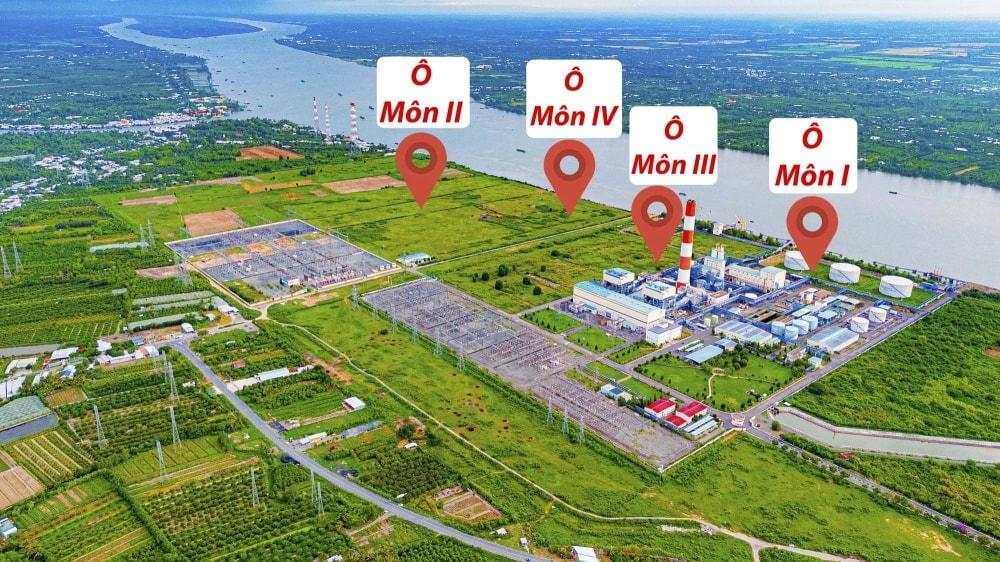

Ô Môn III là một trong những dự án thành phần của chuỗi khí – điện Lô B – Ô Môn, có quy mô đầu tư toàn chuỗi lên tới khoảng 12 tỷ USD (nghe con số mà thấy khủng ghê ). Dự án kết nối hoạt động khai thác khí ngoài khơi, vận chuyển khí qua đường ống và sử dụng nguồn khí này để phát điện tại khu vực Tây Nam Bộ.
Theo thông tin Petrovietnam công bố hồi tháng 8/2026, hoạt động khoan tại thượng nguồn đang vượt kế hoạch (xịn xò quá đi!), trong khi hệ thống đường ống cơ bản bám sát tiến độ. Dòng khí đầu tiên dự kiến được đón nhận vào tháng 8/2027. Đây là nguồn nhiên liệu phục vụ các nhà máy thuộc Trung tâm điện lực Ô Môn, trong đó có Ô Môn III và Ô Môn IV.
Việc ký hợp đồng Ô Môn III cũng nối tiếp quá trình triển khai Ô Môn IV. Theo thông tin cập nhật đầu tháng 10/2026, Ô Môn IV đã đạt tiến độ khoảng 31,44%, hướng tới vận hành thương mại trong tháng 12/2028. Đối với Ô Môn III, mục tiêu vận hành thương mại được cơ quan chức năng địa phương đề cập là tháng 5/2030.
Nguồn: soha.vn
Cụ thể hơn thì ngày 1/10, tập đoàn công nghiệp Hàn Quốc Doosan Enerbility đã chính thức thông báo ký hợp đồng xây dựng Nhà máy điện khí chu trình hỗn hợp Ô Môn III với Petrovietnam. Lễ ký kết diễn ra một ngày trước đó tại Hà Nội, đánh dấu bước tiến mới của dự án điện có tổng mức đầu tư hơn 34.333 tỷ đồng tại TP. Cần Thơ (con số này nghe mà choáng luôn á! ).
Theo thông tin từ Doosan Enerbility, hợp đồng có giá trị khoảng 840 tỷ won, tương đương 618 triệu USD, tức hơn 16.000 tỷ đồng nha mọi người. Doosan Enerbility sẽ bắt tay cùng Tổng công ty Cổ phần Dịch vụ Kỹ thuật Dầu khí Việt Nam (PTSC) để làm trọn gói từ thiết kế, mua sắm thiết bị đến thi công xây dựng nhà máy.
Điểm đặc biệt ở đây là Doosan Enerbility không chỉ tham gia xây mà còn trực tiếp cung cấp tua-bin hơi - một trong những thiết bị cực kỳ quan trọng của nhà máy điện khí chu trình hỗn hợp. Và đây sẽ là lần đầu tiên tua-bin hơi của doanh nghiệp Hàn Quốc được ứng dụng trong loại hình nhà máy này tại Việt Nam luôn nha!
Theo công bố của Doosan Enerbility, Ô Môn III có công suất 1.155 MW và dự kiến hoàn thành vào năm 2030. Dự án được triển khai tại cùng trung tâm điện lực với Nhà máy Ô Môn IV - nơi mà doanh nghiệp Hàn Quốc này đã giành được hợp đồng xây dựng trị giá khoảng 900 tỷ won vào tháng 6/2025.
Ô Môn III là một trong những dự án thành phần của chuỗi khí – điện Lô B – Ô Môn, có quy mô đầu tư toàn chuỗi lên tới khoảng 12 tỷ USD (nghe con số mà thấy khủng ghê ). Dự án kết nối hoạt động khai thác khí ngoài khơi, vận chuyển khí qua đường ống và sử dụng nguồn khí này để phát điện tại khu vực Tây Nam Bộ.
Theo thông tin Petrovietnam công bố hồi tháng 8/2026, hoạt động khoan tại thượng nguồn đang vượt kế hoạch (xịn xò quá đi!), trong khi hệ thống đường ống cơ bản bám sát tiến độ. Dòng khí đầu tiên dự kiến được đón nhận vào tháng 8/2027. Đây là nguồn nhiên liệu phục vụ các nhà máy thuộc Trung tâm điện lực Ô Môn, trong đó có Ô Môn III và Ô Môn IV.
Việc ký hợp đồng Ô Môn III cũng nối tiếp quá trình triển khai Ô Môn IV. Theo thông tin cập nhật đầu tháng 10/2026, Ô Môn IV đã đạt tiến độ khoảng 31,44%, hướng tới vận hành thương mại trong tháng 12/2028. Đối với Ô Môn III, mục tiêu vận hành thương mại được cơ quan chức năng địa phương đề cập là tháng 5/2030.
Nguồn: soha.vn
