Cứu cả dự án Châu Phi: Chuyên gia Việt dùng chiêu độc không cần cẩu lắp tuabin giữa sa mạc khắc nghiệt ️

CrushQuocDan

New member


Các công nghệ Skylift không cần cẩu và Total SES của công ty đã hoạt động thành công trong điều kiện gió cực mạnh.

Quá đỉnh! Một thách thức kỹ thuật cực khó đối với các dự án năng lượng sạch ở vùng sâu vùng xa vừa được giải quyết tại Namibia, châu Phi. Theo Interesting Engineering, Nabrawind - công ty sản xuất tuabin vừa được Fortescue mua lại - đã lắp đặt thành công một tuabin gió size thật trong điều kiện sa mạc khắc nghiệt mà không cần cẩu chính truyền thống. Đỉnh của chóp luôn!

Công ty đã đạt được cột mốc quan trọng khi lắp đặt tuabin Goldwind GW165/6000 đầu tiên tại trang trại gió InnoVent Diaz. Con tuabin này có công suất định mức 6 megawatt (MW) - nghe đã thấy xịn rồi!

Dự án này chứng minh rằng các công trình năng lượng tái tạo quy mô lớn có thể được xây dựng ngay cả ở những địa điểm xa xôi, nơi việc vận chuyển thiết bị nặng gặp nhiều khó khăn. Đặc biệt, họ đã làm được điều mà người ta cho là không thể: lắp đặt một tuabin gió sản xuất điện quy mô lớn trong điều kiện khắc nghiệt của Namibia bằng quy trình triển khai mới, không cần cần cẩu. Real flex đây!

Trước đây, việc xây dựng các trang trại điện gió quy mô lớn cần đến những cần cẩu di động mạnh mẽ. Những cần cẩu này khó di chuyển qua các khu vực hẻo lánh và không thể hoạt động an toàn khi trời gió lớn. Phương pháp lắp đặt mới khắc phục được những vấn đề này, giúp xây dựng các trang trại điện gió ở những nơi trước đây không thể tiếp cận được.

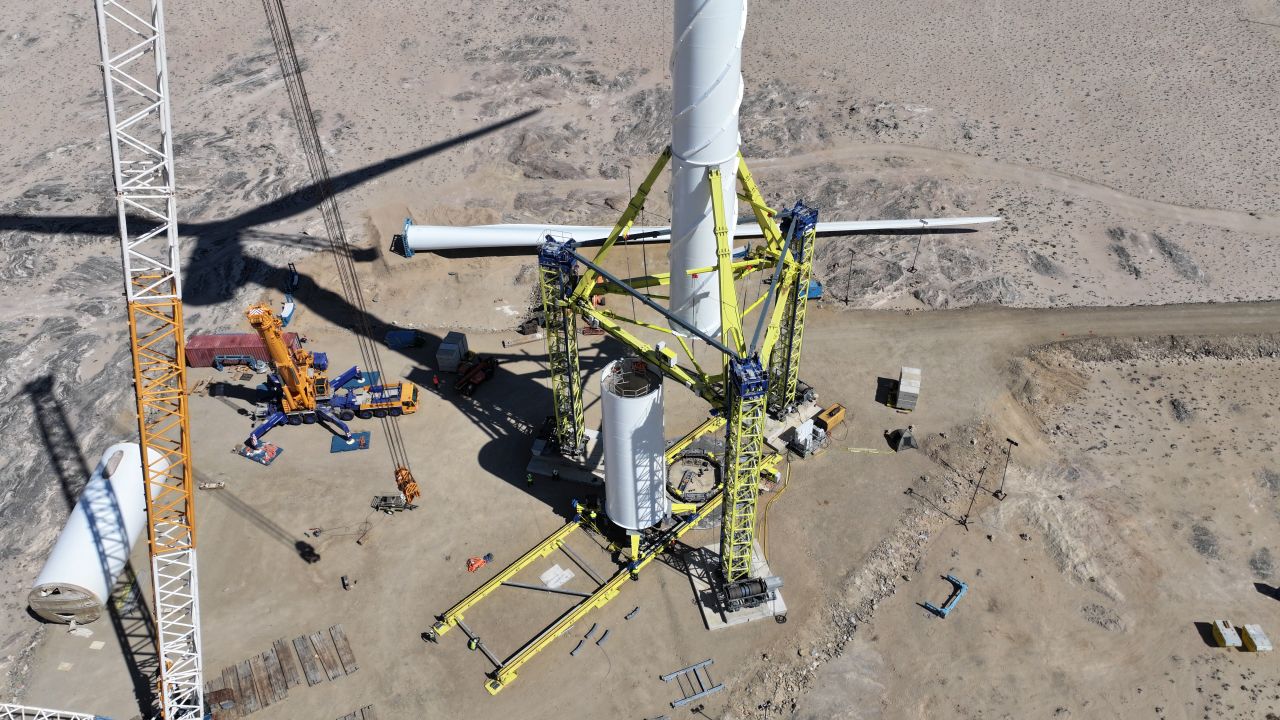

Nhóm thi công đã sử dụng Hệ thống Tự dựng Toàn diện (SES) mới của Nabrawind và công nghệ tuabin Skylift để lắp đặt. Hệ thống này cho phép các đội thi công nâng cấu trúc một cách an toàn ngay cả khi gió thổi với tốc độ gần 54 km/h, giật lên đến khoảng 72 km/h. Trong khi đó, các cần cẩu hạng nặng thông thường phải ngừng hoạt động khi tốc độ gió vượt quá 21-28 km/h trong các bước lắp ráp quan trọng. Ez game!

Cơ chế hoạt động của hệ thống nâng hạ của Nabrawind đã được cải tiến rất nhiều so với các phiên bản trước. Giờ đây, đội ngũ kỹ thuật có thể nâng bất kỳ loại tháp nào khi cánh quạt chính được đặt ở độ cao từ 30-40 mét, thấp hơn nhiều so với yêu cầu cũ là từ 90-100 mét. Hệ thống cũng có thể nâng các đoạn tháp có thành mỏng mà không ảnh hưởng đến độ bền của chúng. Bằng cách nâng cấp Hệ thống Tự dựng ban đầu, công nghệ mới hoạt động với tất cả các thiết kế tháp gió tiêu chuẩn.

Trọng tâm phức tạp nhất của dự án tại Namibia nằm ở khâu xử lý cụm máy phát điện và hệ thống rotor truyền động trực tiếp có khối lượng cực lớn của cấu trúc Goldwind GW165/6000. Để giải quyết bài toán phân bổ trọng lực này, các kỹ sư đã phát triển một quy trình lắp ráp độc bản chưa từng có tiền lệ - literally không ai làm được trước đó!

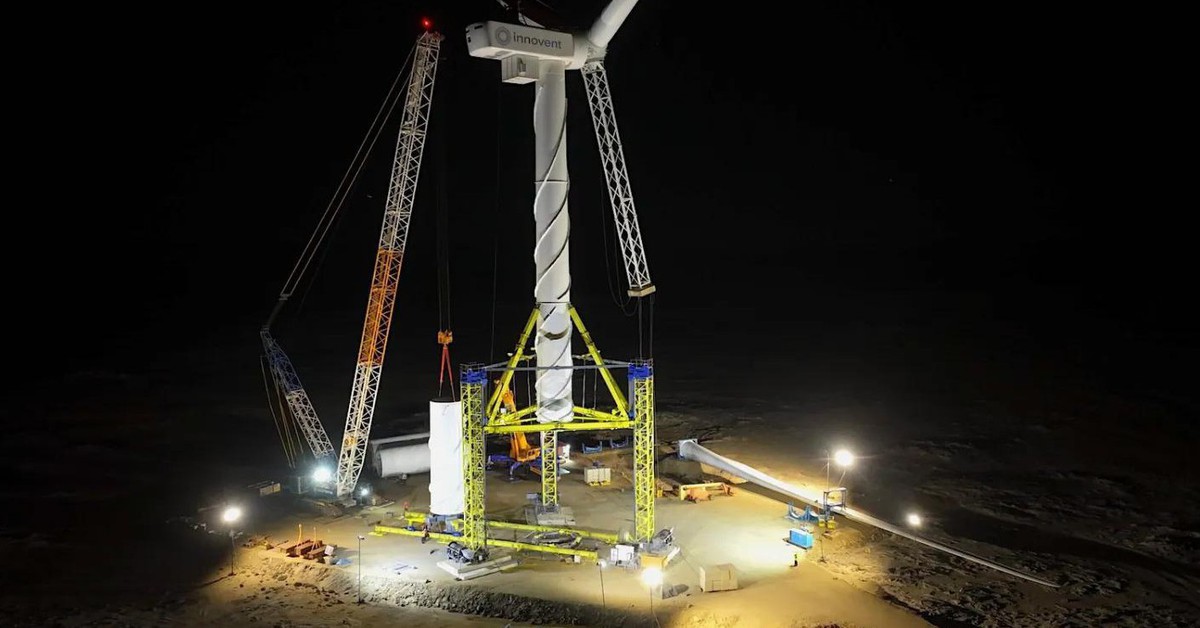

Sau khi cố định đốt tháp đầu tiên và phần buồng máy, hai cánh quạt của tuabin được lắp đặt trước vào trục quay với một góc nghiêng chính xác 30 độ so với mặt đất. Cấu hình này đòi hỏi một hệ thống xử lý chuyên dụng đi kèm một đối trọng được thiết kế riêng nhằm giữ cho rotor hoàn toàn ổn định trong suốt quá trình nâng trục lên độ cao vận hành.

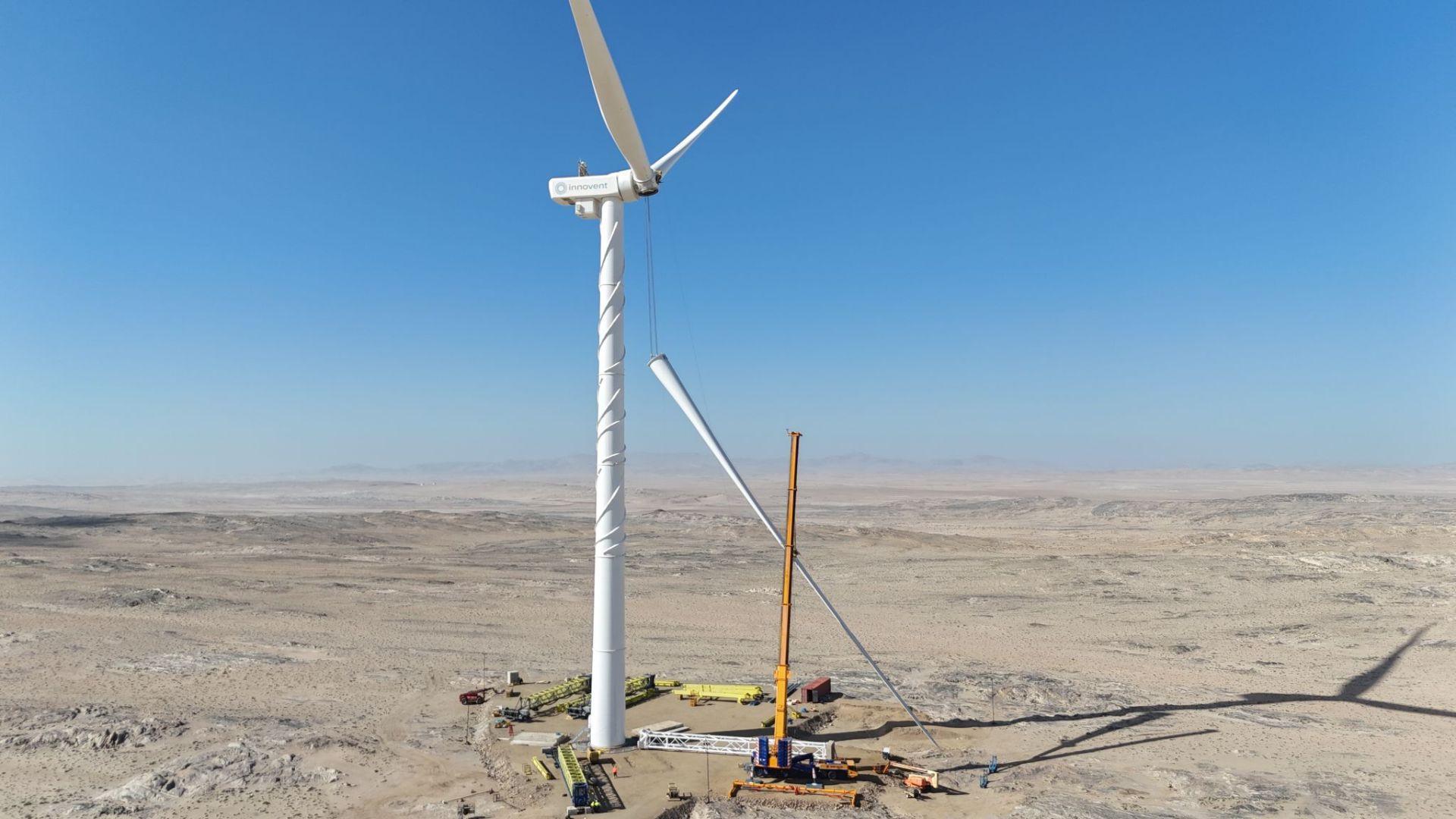

Khi toàn bộ cụm rotor đã được đưa vào vị trí thành công, đội ngũ kỹ sư tiếp tục sử dụng hệ thống BladeRunner để tháo gỡ phần đối trọng tạm thời và thay thế bằng cánh quạt thứ ba. Đây là lần đầu tiên phương pháp lắp đặt hai cánh góc 30 độ kết hợp đối trọng được ứng dụng trên thực địa, đánh dấu một cột mốc kỹ thuật có độ khó cao nhất trong toàn bộ dự án. Giật mình luôn!

Khi hoàn thành, trang trại điện gió InnoVent Diaz sẽ có bảy tuabin Goldwind GW165/6000, tất cả đều được xây dựng mà không cần cẩu. Vì khu vực này có một số cơn gió mạnh nhất thế giới, đây là một địa điểm tuyệt vời để Nabrawind chứng minh rằng quy trình của họ hoạt động tốt và có thể được lặp lại một cách đáng tin cậy.

Các kỹ sư đang theo dõi thời gian hoàn thành mỗi công trình. Công ty cho biết mục tiêu chính của họ là "Giảm thời gian lắp đặt xuống còn một tuần vào thời điểm hoàn thành công trình thứ bảy – mà không cần phải sử dụng cần cẩu khổng lồ tại công trường." Speed run thật sự! ⚡

Ngoài bảy tuabin chính của Goldwind, công trình hoàn thiện còn bao gồm bốn tuabin XMEC-Darwind XE93-2000 trên nền móng Nabrabase. Nabrawind đã xây dựng nền móng cho các tổ máy bổ sung này trong giai đoạn xây dựng trước đó.

Nguồn: soha.vn
